編輯:二維碼樣本製作與(yu) 推廣(互聯網+微信圈)
日期:2018-10-08 訪問:7314
核心摘要:關(guan) 於(yu) 建築工程支護樁及冠梁施工工藝研究摘要:隨著國家經濟的飛速發展,社會(hui) 的進步,使得城市的高層住宅不斷的湧現,一座座林立的大廈高樓出現在城市中。而受限於(yu) 僅(jin) 有的建築場地及周邊建築,經濟可靠安全的基坑工程就需要支護樁及冠梁等施工工藝提供保證。本文將從(cong) 鑽孔灌注樁及其冠梁進行探討。關(guan) 鍵詞:深基坑 鑽孔灌注樁 冠
關(guan) 於(yu) 建築工程支護樁及冠梁施工工藝研究
摘要:隨著國家經濟的飛速發展,社會(hui) 的進步,使得城市的高層住宅不斷的湧現,一座座林立的大廈高樓出現在城市中。而受限於(yu) 僅(jin) 有的建築場地及周邊建築,經濟可靠安全的基坑工程就需要支護樁及冠梁等施工工藝提供保證。本文將從(cong) 鑽孔灌注樁及其冠梁進行探討。
關(guan) 鍵詞:深基坑 鑽孔灌注樁 冠梁
一、基坑支護技術參數
(1)類型1-1支護段剖麵
1-1剖麵分布在一層地下室區域地庫區域,支護段全長約806m,基坑開挖深度-6m,采用護壁樁錨索+複合土釘牆支護。
排樁:采用鑽孔灌注樁,樁徑600mm,樁間距1.5m,樁身混凝土強度等級C30,樁長8m。
攪拌樁:樁徑600mm,咬合300mm,樁長15m,采用P.C32.5複合矽酸鹽水泥。

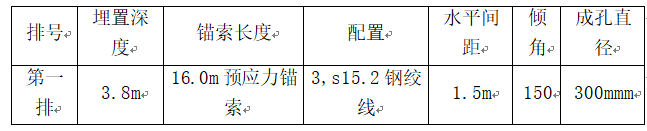

錨索:1道預應力錨索,水平間距1.5m,錨索孔徑300mm,采用旋噴錨索鑽機成孔,錨索采用3,s15.2鋼絞線製作,錨索與(yu) 水平麵夾角為(wei) 15°。一道槽鋼肋梁,錨頭底部采用2根20b型槽鋼作為(wei) 腰梁。錨索張拉鎖定值為(wei) 300KN。
土釘:1道土釘,水平間距1.5m。成孔直徑100mm,采用鑽機成孔或人工洛陽鏟成孔。
冠梁:規格800mm×600mm,主筋12根Φ20鋼筋,複合箍筋,8@200,2道拉結筋,8@200。支護樁和冠梁砼強度為(wei) C30。
護坡麵層:坡麵采用80mm厚C20砼麵層+φ6.5@250×250鋼筋網,並布置Φ14螺紋鋼筋水平加強筋。
二、施工工藝
施工工藝流程:測定樁位→鑽機就位→成孔→清孔→製作鋼筋籠→吊放鋼筋籠→灌注砼→鑿樁頭→冠梁。
(1)、平整好施工場地後,設置樁基軸線定位點和水準點,根據樁位平麵布置施工圖,定出排樁每根樁的位置,並做好標誌。施工前,樁位要檢查複核,以防被外界因素影響而造成偏移。支護樁采用循環鑽機、長螺旋鑽機施工灌注樁,1-1剖麵樁徑600mm,支護樁采用C30砼。
(2)、鋼筋籠製作:1-1剖麵樁鋼筋主筋12根Φ20鋼筋,箍筋, Φ8@200,樁加強筋Φ14@2000。冠梁規格800mm×600mm,主筋12根Φ20鋼筋,複合箍筋8@200,2道拉結筋,8@200。支護樁采用通長均勻配筋,主筋接長點必須焊接,同一截麵內(nei) 主筋接長點必須錯開。鋼筋保護層厚度均為(wei) 50mm。
①、鋼筋應平直、無局部彎折,對彎曲的鋼筋應調直後使用。下料前認真核對鋼筋規格、級別及加工數量,無誤後按配料單下料。鋼筋彎曲成型前,應根據配料表要求長度分別截斷,通常用鋼筋切斷機進行。在鋼筋切斷前,現在鋼筋上用粉筆按配料單標注下料長度將切斷位置做明顯標記,切斷時,切斷標記對準刀刃將鋼筋放入切割槽將其切斷。
②、鋼筋的彎曲成型:鋼筋的彎曲成型用彎曲機進行,在鋼筋彎曲機的工作盤上設一個(ge) 型鋼製成的加工圓盤,盤外直徑相當於(yu) 需加工螺旋筋的內(nei) 徑,插孔相當於(yu) 彎曲機扳柱間距,使用時將鋼筋一頭固定,即可按一般鋼筋彎曲加工方法彎成所需的螺旋形鋼筋。
③、鋼筋的連接接頭:焊工必須經考試合格後持證上崗。鋼筋焊接前,必須根據施工條件進行試焊,確定工藝參數,試樣數量應與(yu) 檢查驗收每批抽樣數量要求相同。施工時,操作人員嚴(yan) 格執行工藝參數,施工員、質量員對焊機參數、接頭質量隨機抽樣,確保焊接過程監控到位,焊接接頭檢測由監理工程師見證抽樣送檢。主筋焊接接頭的設置要避開彎曲處,距彎曲點的距離不得小於(yu) 10d,同一根鋼筋盡量少設接頭。
④、螺旋箍筋的安裝:螺旋筋設置在主筋外側(ce) ,螺旋箍筋纏繞要緊密。防止離鼓,采用綁紮或梅花形點焊與(yu) 主筋連接成型。
⑤、鋼筋籠出場報檢:成型後的鋼筋籠自檢合格後報監理驗收,驗收合格後掛牌置於(yu) 場地處存放。鋼筋籠采用圓形水泥砂漿墊塊或成品塑料塊。墊塊對稱布置且每圈不少於(yu) 4處,豎向每2m布置一道。檢查合格後監理工程師會(hui) 簽隱蔽工程驗收記錄。
⑥、鋼筋籠運輸與(yu) 現場堆放:鋼筋籠在搬運和吊裝時,需做好保護措施避免鋼筋籠變形。吊裝采用吊車,吊點設兩(liang) 個(ge) ,在吊裝過程中要輕吊輕放。運輸采用平板車運輸至工點,用吊機將鋼筋籠吊入孔中。下放過程中要保持鋼筋籠垂直。
(3)、成孔:鑽孔灌注樁成孔采用長螺旋鑽機成孔。成孔應間隔樁施工,防止竄孔,並采取泥漿護壁措施,不得塌孔。
(4)、吊放鋼筋籠:在鋼筋籠上端均勻設置吊點,其吊點要有足夠的強度和剛度,保證鋼筋籠在起吊時不變形。露出樁頭部分的鋼筋均采用塑料包裹措施進行防護。在孔口加強段豎向每2m對稱布置墊塊一圈,每圈不少於(yu) 3個(ge) ,保證主筋淨保護層達到5cm的設計標準。
鋼筋籠安放要對準孔位,其頂麵標高和平麵位置的誤差均不得大於(yu) 10cm就位後要牢固定位,以免在灌注混凝土過程中發生掉籠或浮籠現象。
當鑽孔達到設計要求深度並經檢查合格後吊放鋼筋籠,鋼筋保護層厚度50mm,允許誤差不超過20mm,鋼筋焊接宜采用對接焊接,若采用搭接焊接,單麵焊10d,雙麵5d。支護樁與(yu) 冠梁均采用通長均勻配筋,主筋Φ20采用熱軋HRB400鋼筋,同一截麵內(nei) 主筋接長點必須錯開。鋼筋保護層厚度均為(wei) 50mm。
清孔後應立即安放鋼筋籠、澆混凝土。鋼筋籠在工地製作時要求主筋環向均勻布置,箍筋直徑及間距、主筋保護層、加勁箍的間距等均應符合設計要求。鋼筋籠主筋淨距必須大於(yu) 3倍的骨料粒徑,加勁箍宜設在主筋裏側(ce) ,鋼筋保護層厚度50mm。可在主筋外側(ce) 安設鋼筋定位墊塊,以確保保護層厚度。為(wei) 了防止鋼筋籠變形。吊放鋼筋籠時應保持垂直、緩緩放人,防止碰撞孔壁。若造成塌孔或安放鋼筋籠時間太長,應進行二次清孔後再澆築混凝土。
(5)、灌注砼:混凝土澆築要保證灌注首灌量。
(6)、支護樁樁身垂直度偏差不大於(yu) 0.5%,軸線和垂直軸線方向偏差不超過50mm。樁底沉渣不超過200mm。
(7)、冠梁施工前,應將支護樁樁頂浮漿鑿除清理幹淨開始鑿樁頭,漏出樁鋼筋,綁紮冠梁鋼筋,支設模板澆築混凝土。混凝土設計強度等級C30,鋼筋的保護層厚度為(wei) 40mm;灌注樁樁頭進入冠梁內(nei) 不小於(yu) 100mm,灌注樁鋼筋全部錨入冠梁內(nei) 550mm。樁主筋伸入冠梁550mm與(yu) 冠梁鋼筋綁紮。支護樁和冠梁砼強度為(wei) C30。
三、結語
深基坑開挖施工過程中,必須對基坑進行監測,實時掌握基坑安全狀況,保證施工的安全進行。
作者:宋明建 劉國華
查展會信息、找電子樣本--畫冊/展會/軟文互鏈推廣 |
|||||||||||||||||||||
|
